Če želite narediti dober tlak, odporen proti obrabi (ali kakovostno utrjevalni infiltracijski tlak), morate upoštevati trdnost betonske podlage, še posebej ravnost. Dobra tla, odporna proti obrabi, niso tesno povezana samo s kakovostjo agregata, odpornega proti obrabi. Potrebna je boljša podlaga. Namen tega prispevka je zagotoviti najobsežnejšo in popolno tehnologijo laserskega izravnavanja betona in proti obrabi odpornih tal. Naslednje vsebine so metode gradnje, ki jih je povzel Shanghai Jiezhou Engineering & Mechanism Co., Ltd. glede na dolgoletne izkušnje v industriji. Za vašo referenco.
Postopek gradnje: obdelava osnovnega sloja → postavitev skladiščnega opaža → dovajanje betona → tlakovanje, vibriranje in stiskanje z laserskim izravnalnim strojem → posipanje kovinskega agregata → kalandriranje in ekstrakcija gnojevke → poliranje → zalivanje in utrjevanje → mehansko rezanje spojev in fugiranje.

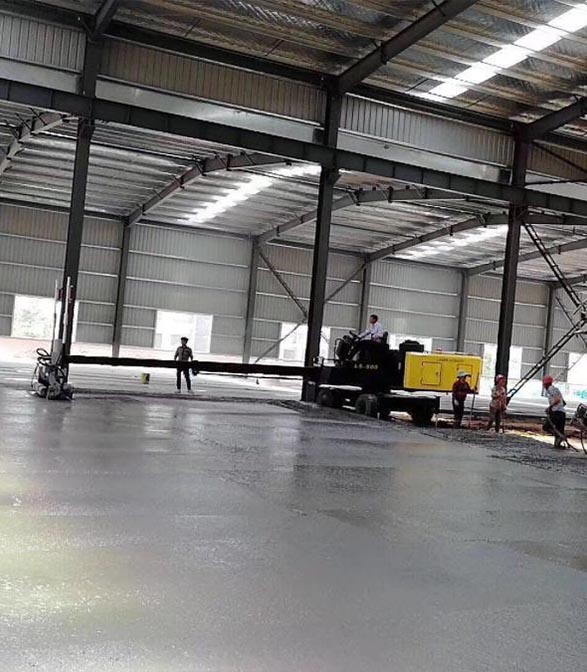

Slika laserske konstrukcije estriha
Bazna obdelava
1. Najprej je treba odstraniti smeti na nosilnem sloju in na površini temeljnega sloja ne sme biti nobenih odpadkov.

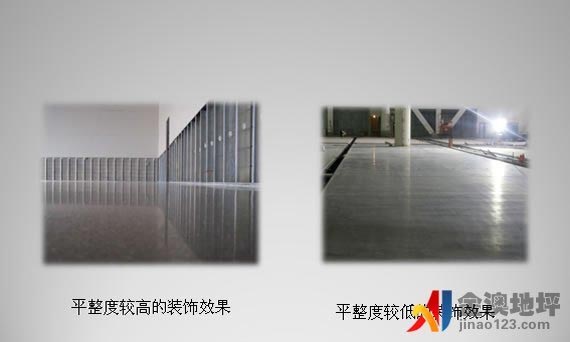

2. Izdelajte lokalni štrleči del površine, da bo višina površine enakomerna. Preverite, ali ravnost osnovnega sloja ustreza standardu v območju ± 2 cm od projektirane višine, da zagotovite debelino tlakovanja betona.
Nastavitve predloge
Prvič, v skladu s položajem jeklenega stebra celotnega obrata, konstrukcijskimi zahtevami, pripravo opažev, smerjo vožnje vozila in konstrukcijskimi značilnostmi opreme za izravnavo se oblikuje zanesljiva shema gradbenega vlivanja. V območju gradnje se vgradi togi opaž. Opaž mora biti poseben opaž iz kanaletnega jekla, zgornja odprtina opaža pa mora biti prilagojena tako, da je ravna in skladna znotraj in zunaj.
Nastavite drsni sloj
Ko je opaž postavljen, je treba gradbeno površino prekriti s plastično folijo, da se osnovni sloj loči od betonske površine in tako tvori drsna plast.
Vezalna armaturna mreža
1. Armaturno mrežo je treba obdelati s centraliziranim in enotnim šaržiranjem na mestu in jo po vezavi prepeljati na določeno mesto za zlaganje. Ojačitvena površina mora biti čista, brez umazanije, rje itd., da se zagotovi kakovost surovin. Armaturna mreža mora biti v celoti zavezana, razmik in velikost pa morata ustrezati konstrukcijskim in specifikacijskim zahtevam. Po vezavi preverimo armaturno mrežo, ali je zaščitna plast zadostna, ali je vezava čvrsta in ali je ohlapna.
2. Pred vlivanjem betona ga delavci namestijo na določeno mesto. Dimenzija armaturne mreže je 3M × 3m.

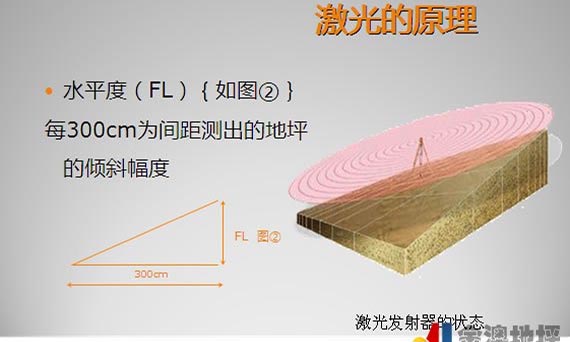

Zagon laserskega nivelirja
Pred vlivanjem betona je treba laserski nivelirni stroj odpraviti napake. Postavite in izravnajte laserski oddajnik ter prilagodite nivo in višino izravnalne glave stroja za izravnavo betona glede na oddani signal, da bo skladen z višino betonskih tal. Istočasno prilagodite višinsko razliko na obeh koncih nivelirne glave znotraj 0,5 mm. Pred obsežno gradnjo najprej uporabite opremo za poskusno proizvodnjo in preverite, da ni napak.
Vlivanje betona
1. Uporabi se komercialni beton. Učinkovitost komercialnega betona mora izpolnjevati zahteve ustreznih specifikacij, usedanje betona v opaž pa mora biti nadzorovano pri 160-180 mm.
2. Beton se tlakuje od konca na urejen način. Ko se betonska zmes vlije v opaž, mora biti razbremenitev koncentrirana in počasna, navidezna debelina pa mora biti približno 2 cm višja od opaža. Po potrebi se material zmanjša ali dopolni, navpični in vodoravni prerez pa morata ustrezati zahtevam. Beton je potrebno neprekinjeno tlakovati.

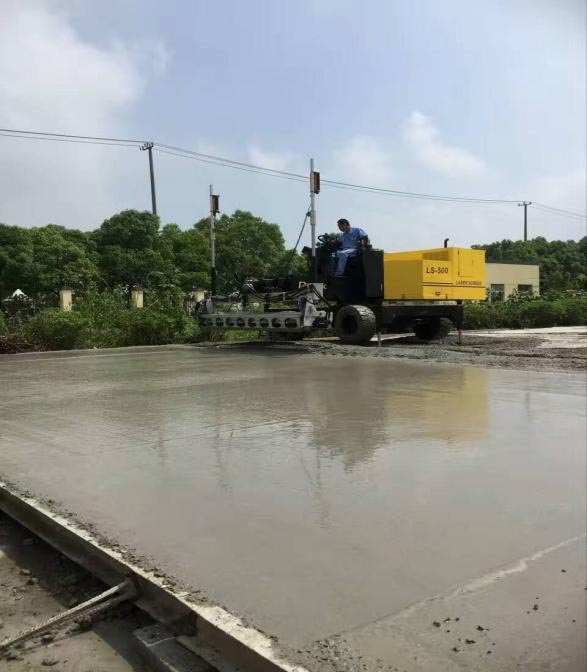

3. Po vlitju betona se betonski kupi ročno grobo izravnajo znotraj efektivnega dosega teleskopske roke ravnalnega stroja, nato pa se z laserskim ravnalnim strojem naenkrat zaključijo vibracije, zbijanje in izravnavanje. Pri postopku izravnave upoštevajte eno smer kot načelo in polagajte nazaj od znotraj navzven korak za korakom.
4. Območja, kjer ni mogoče izvesti mehanske gradnje, kot so vogali in jekleni stebri, je treba ročno zbiti in izravnati.
Talna konstrukcija, odporna proti obrabi
Pred začetnim vezanjem betona je treba s ploščato gladilko grobo ometati, dokler se brozga ne izloči, trdilec pa enakomerno porazdelimo po površini betona. Ko trdilec vpije določeno količino vode, pričnite z mletjem; Po grobem brušenju se nanese drugi sloj trdilca, količina materiala pa naj bo 1/3 tistega iz prejšnjega postopka. Križno brušenje se izvaja med brušenjem, manjkajoče brušenje pa ni dovoljeno.
Zbijanje in poliranje z gladilko
1. Po laserskem izravnavanju je treba beton pred in po začetnem strjevanju dvigniti in zaključiti z gladilko. Delovanje gladilke s ploščastim brusilnikom je treba izvajati večkrat glede na strjevanje površinske plasti. Hitrost delovanja z mehanskim gladilom je treba ustrezno prilagoditi glede na utrjenost betonske podlage, mehansko gladenje pa je treba izvajati navpično in vodoravno.
2. Pred končno nastavitvijo zamenjajte disk brusilnika kot rezilo in prilagodite kot za brušenje in poliranje. Na splošno je postopek poliranja več kot 2-krat, da postane sijaj tal enakomeren.
Reža:Spoje odrežemo v času 2-3D po izdelavi protiobrabne podlage. Mokro rezanje se uporablja za rezanje spojev debeline 5 cm in globine najmanj 1/3 debeline betona. Rezalni šiv mora biti raven in lep.
Utrjevanje: Ko je beton poliran, ga je treba prekriti s filmom in zaliti z vodo za strjevanje. V času sušenja, ko trdnost betonske površine ne doseže 1,2 MPa, nihče ne sme hoditi po njej.
Tesnjenje
1. Ko se tla dva tedna utrjujejo, temeljito očistite rezalni spoj in odstranite vse ohlapne delce in prah z rezalnega spoja.
2. Za zapolnitev krčne rege se uporabi poliuretanska tesnilna masa z dolgotrajno elastičnostjo in hitrim strjevanjem.
Nadzorni ukrepi
1. Materiali, uporabljeni na gradbišču, morajo biti predmet prevzema na gradbišču in se po sprejemu zložijo na določeno mesto. Upoštevajte, da morajo materiali z vodoodpornimi zahtevami upoštevati ustrezne ukrepe proti vlagi in dežju.
2. Zagotovite izkušeno osebje za vodenje gradnje in usposobljene gradbene operaterje. Pred gradnjo je treba organizirati ustrezno osebje, ki bo izvajalo tehnično razkritje pravilne uporabe gradbenih strojev in orodij ter nadzor ključnih procesov, da se zagotovi, da je gradbeno osebje strokovno usposobljeno za delovanje vsakega procesa.
3. Gradbeni stroji in orodja morajo izpolnjevati zahteve, biti v dobrem stanju in pripraviti nekaj rezervnih pomembnih instrumentov.
4. Okolje gradnje mora biti čisto in urejeno, da se prepreči onesnaženje tal s prahom in drugimi predmeti.
5. Žepe, smeti in druge odpadne materiale, ki ostanejo na gradbišču, je treba vsak dan odstraniti, da se zagotovi, da se gradbišče po delu očisti. V primeru odpadnih posebnih materialov mora biti način obdelave v skladu z zahtevami za obdelavo posebnih materialov.
Nazadnje, poleg doslednega upoštevanja zgornjih postopkov, dobra tla, odporna proti obrabi, zahtevajo tudi koordinacijo in sodelovanje med betonom in tlemi, odpornimi proti obrabi.
Podjetje Shanghai Jiezhou Engineering & Mechanism Co., Ltd., ustanovljeno leta 1983, se osredotoča na raziskave in razvoj, proizvodnjo in prodajo strojev na področju betonskih tal. Laserski stroj za polaganje estriha, električna gladilka, rezalni stroj, kompaktor plošče, nabijač in drugi stroji uporabljajo najnovejšo tehnologijo in so jih stranke zelo pohvalile.
Ima stranke v več kot 100 državah po vsem svetu in je vodilna v panogi. Če imate kakršna koli vprašanja, lahko pokličete DYNAMIC in ustregli vam bomo z vsem srcem!
Čas objave: 24. avgusta 2022
